トップページ > 区政情報 > 区政に関する資料 > 財政・行政改革・計画 > 計画・プラン > 新庁舎整備
新庁舎整備
更新日:令和8年7月22日
お知らせ
- 新庁舎の模型を巡回展示します。(令和8年6月1日)
- 品川区新庁舎整備ニュース 第22号を発行しました。(令和8年5月1日)
- 品川区新庁舎整備ニュース 第21号を発行しました。(令和7年12月11日)
- 品川区新総合庁舎 工事説明会を開催しました。(令和7年10月28日)
- 新庁舎整備の工事請負契約を締結し、工事に着手しました。(令和7年10月1日)
- 【常時開設意見募集フォーム】新庁舎整備についてご意見をお寄せください。
※令和4年12月1日より東京共同電子申請・届出サービスから品川区電子申請サービスに移管しました。

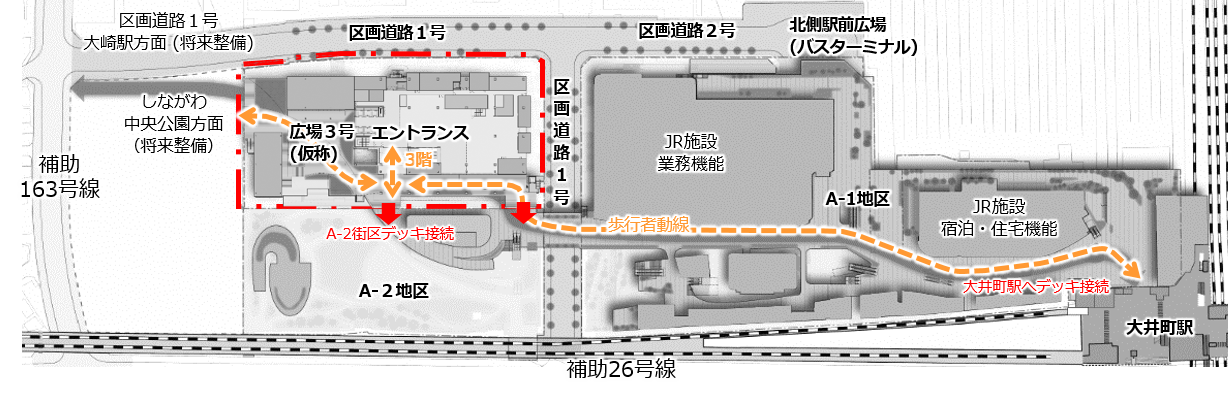

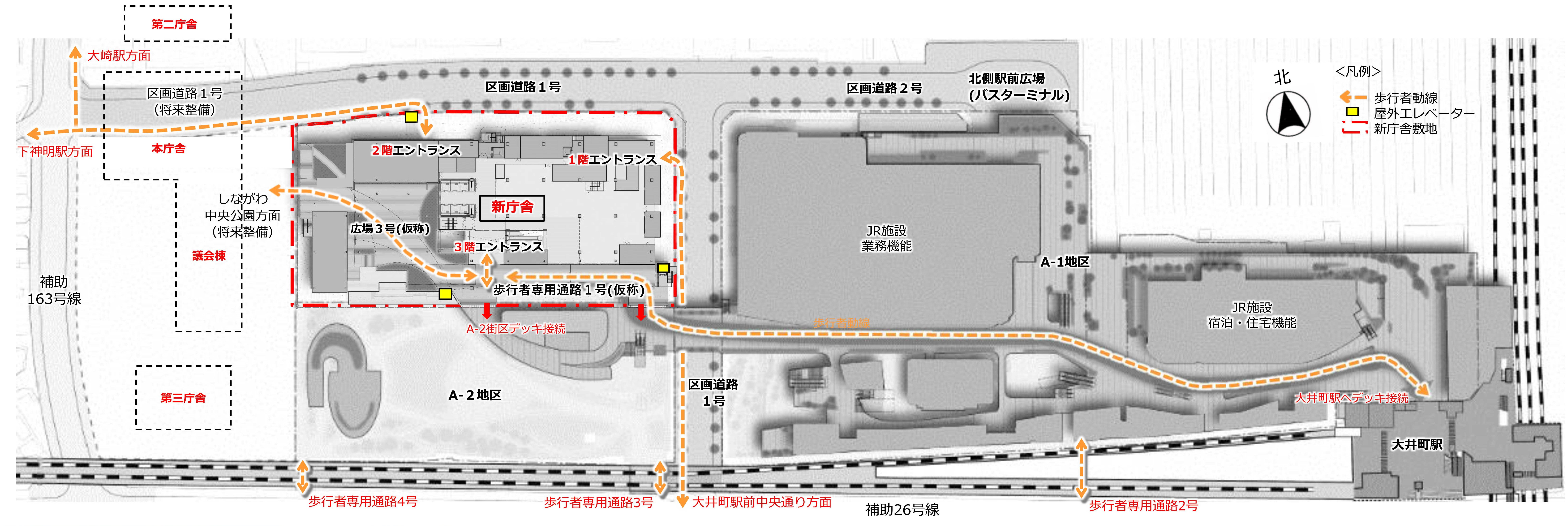

品川区新総合庁舎整備工事の進捗状況について

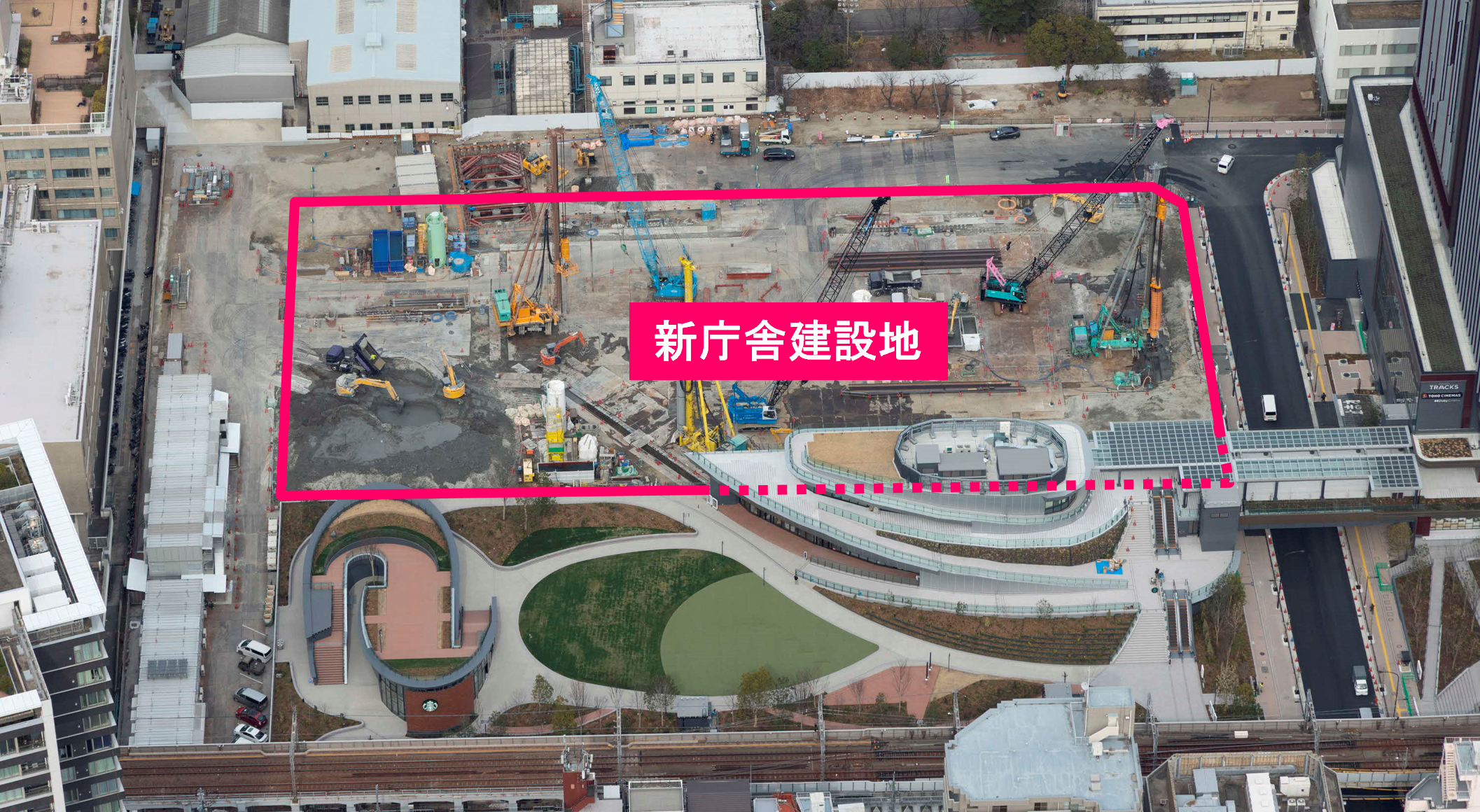

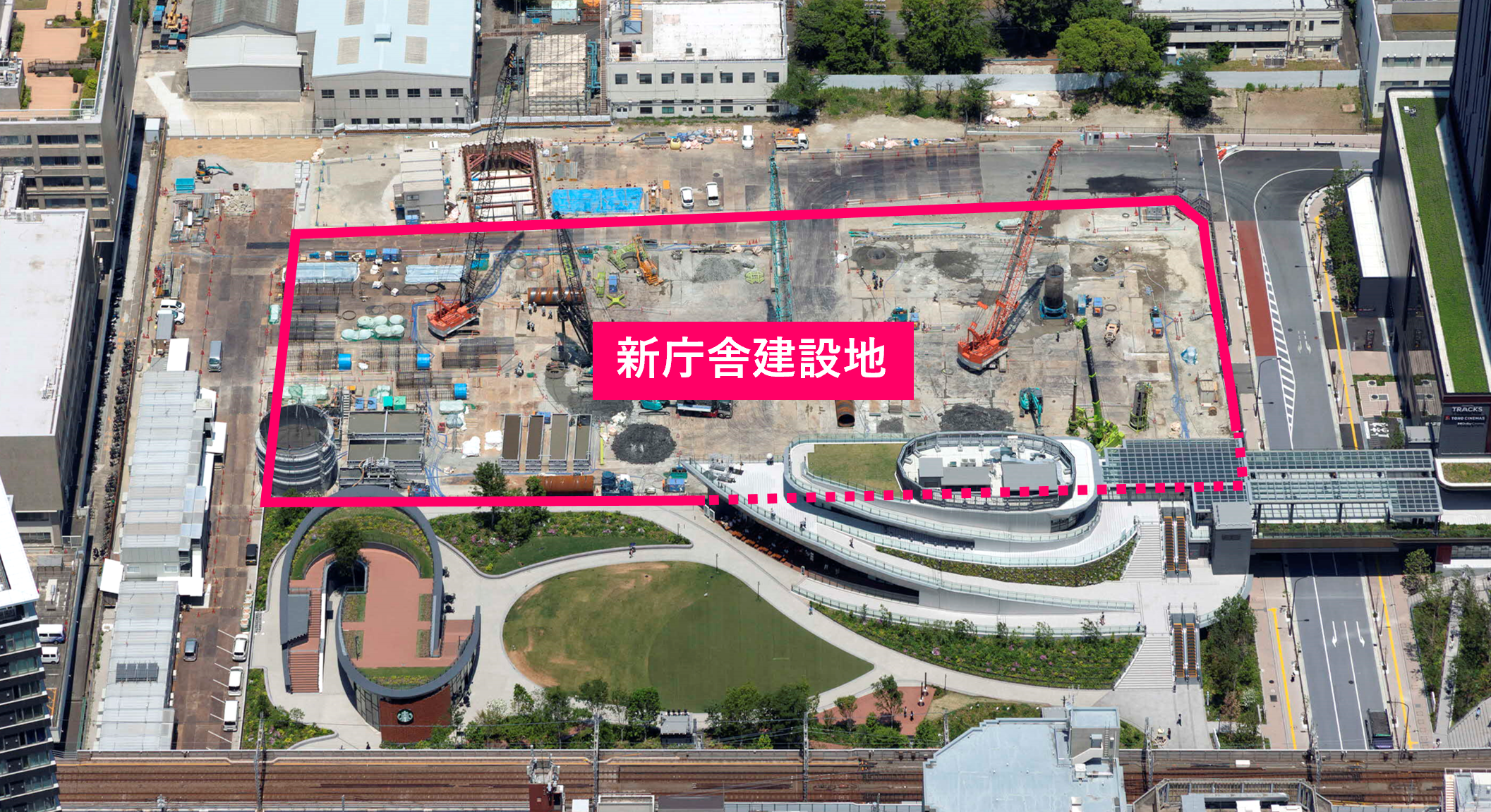

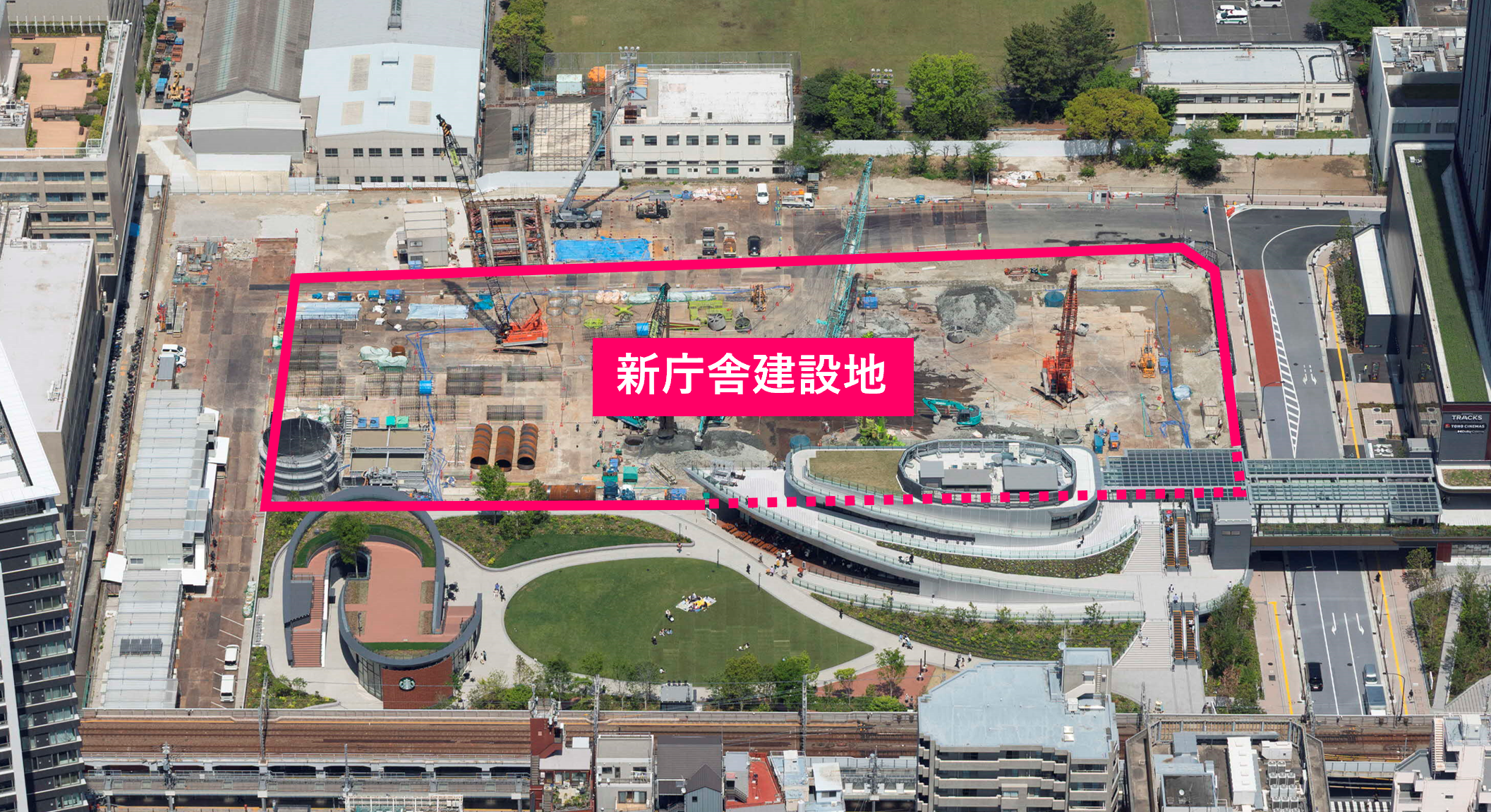

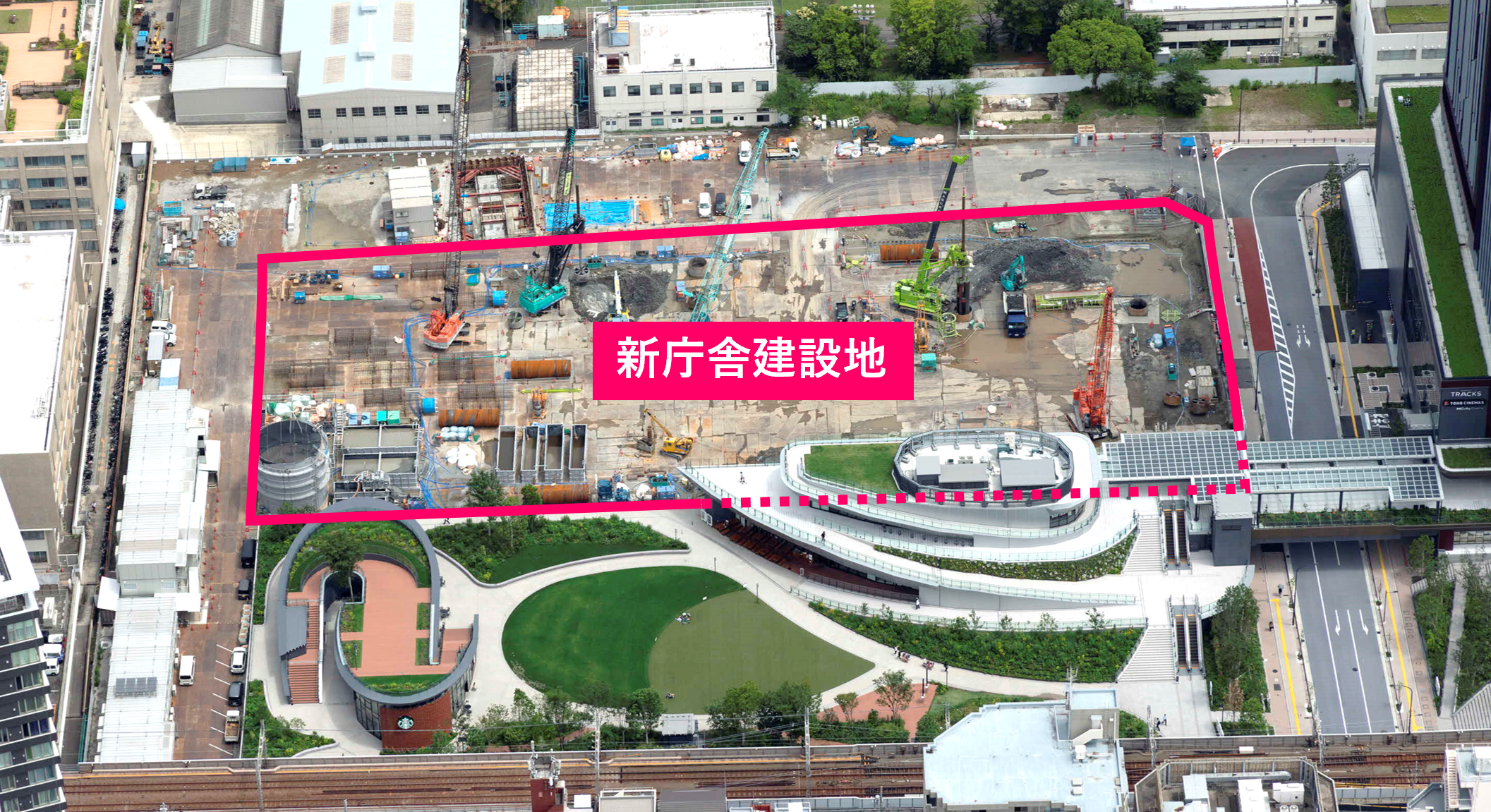

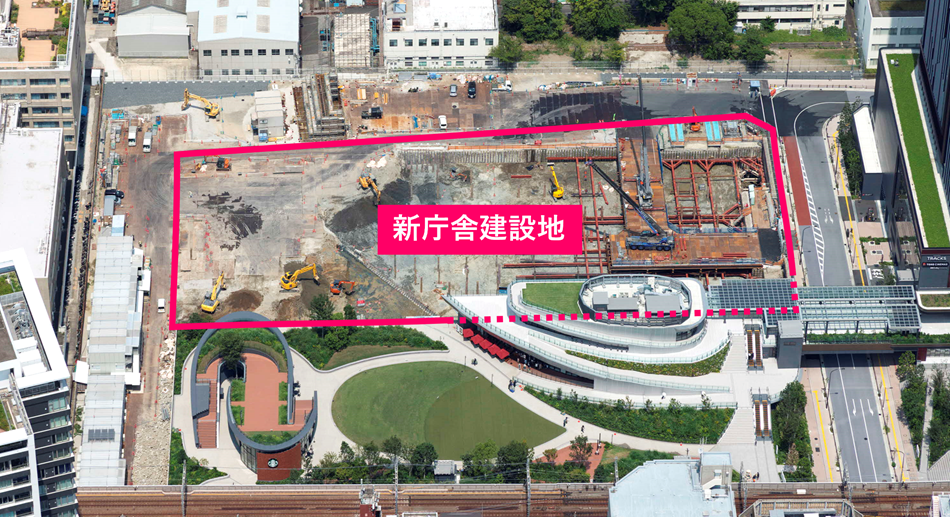

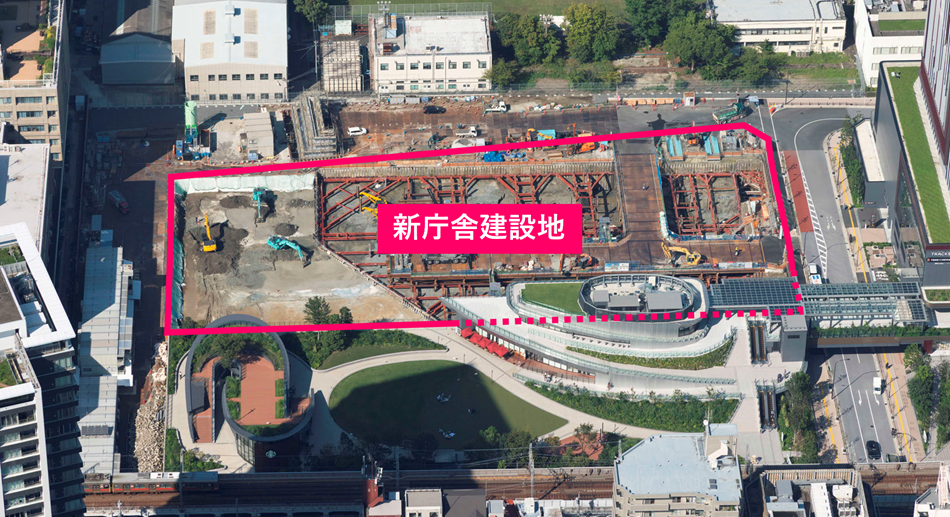

(航空写真 令和8年6月22日撮影)
過去の航空写真はこちらから

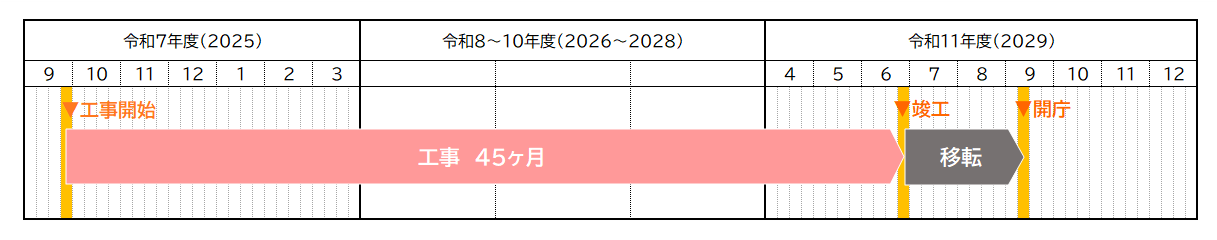

工期
品川区新総合庁舎整備工事は令和7年10月1日に工事着手しました。令和11年6月末の竣工、同年9月の開庁を予定しています。工事状況

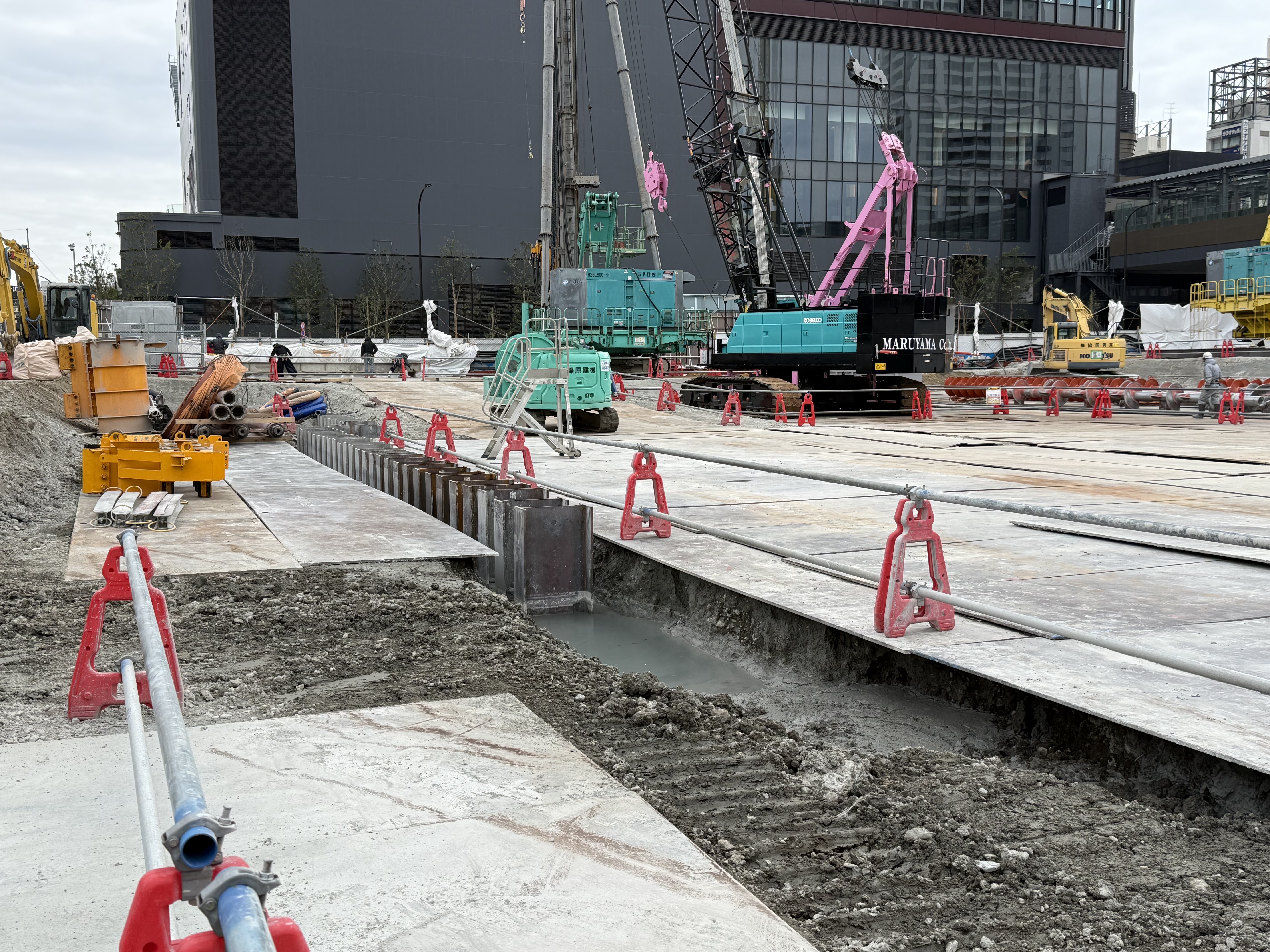

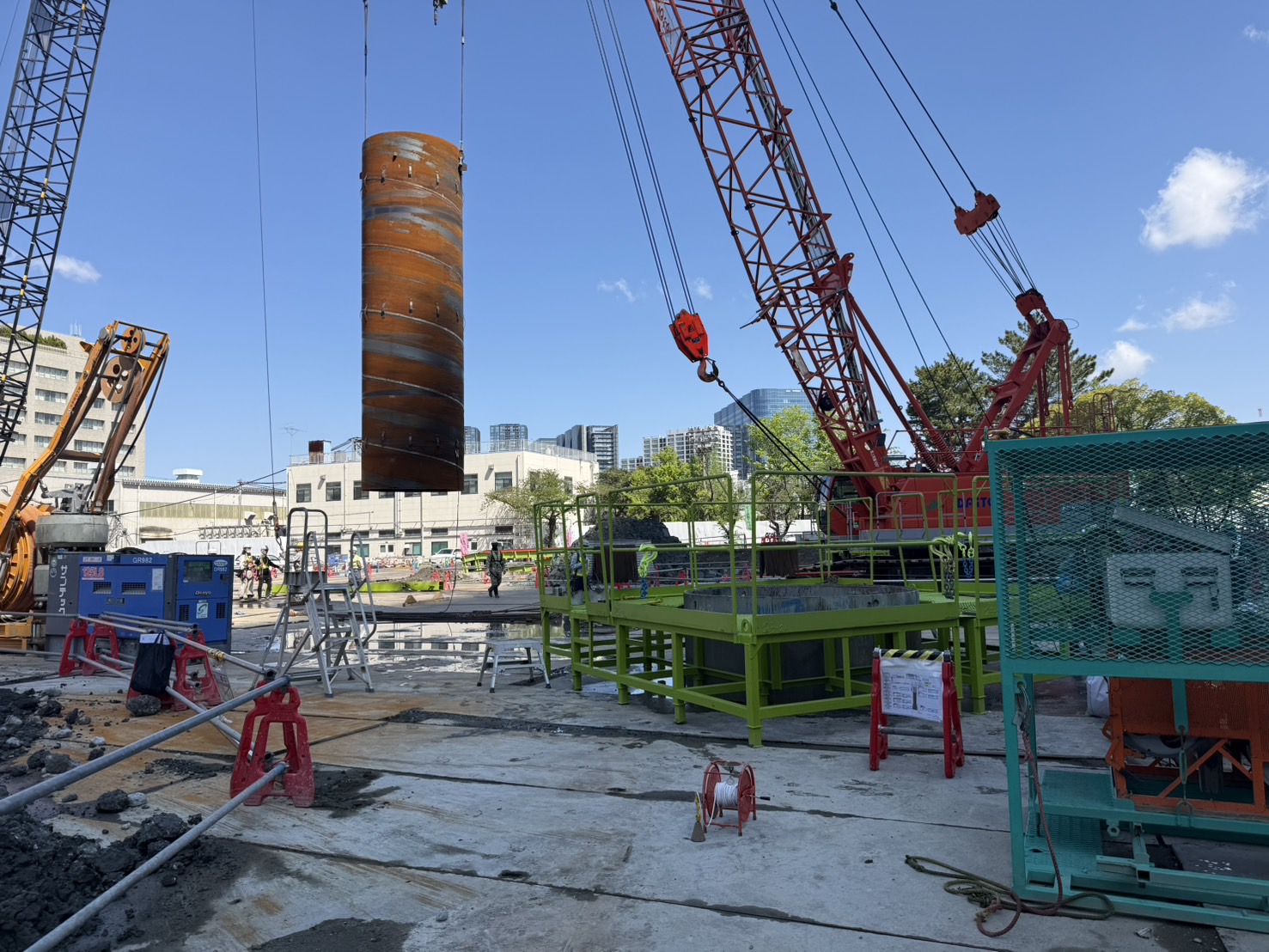

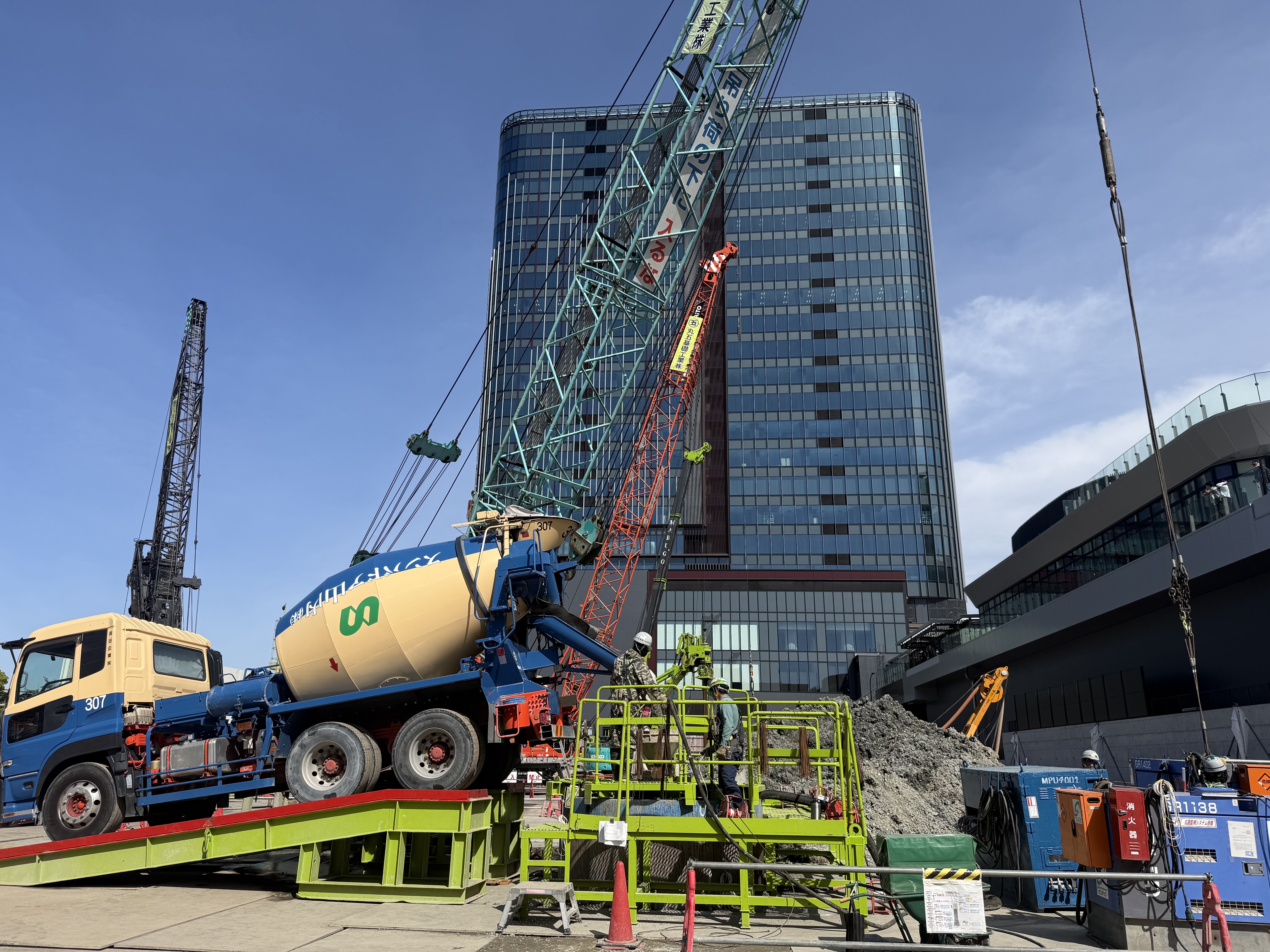

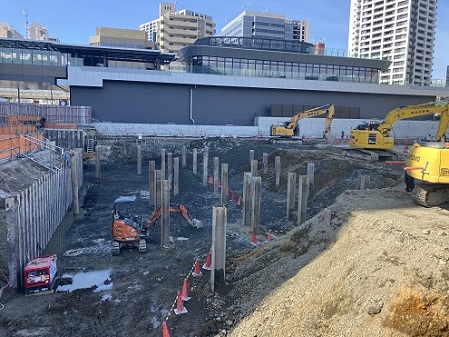

令和8年7月より「根切り(ねぎり)」を行っています。根切りは、建物を支える基礎部分を構築するために、地下に向けて地盤を掘削する工事です。地下約14メートルまで土を掘り下げていきます。令和7年11月~令和8年4月の山留工事で地中に支持壁を設けましたが、根切りでは、その壁に囲まれた範囲を段階的に掘削していきます。主役となる重機はバックホー(油圧ショベル)で、アームの先端にある「バケット」で土を持ち上げ、搬出用のダンプカーに降ろします。根切りは令和9年2月までを予定しています。

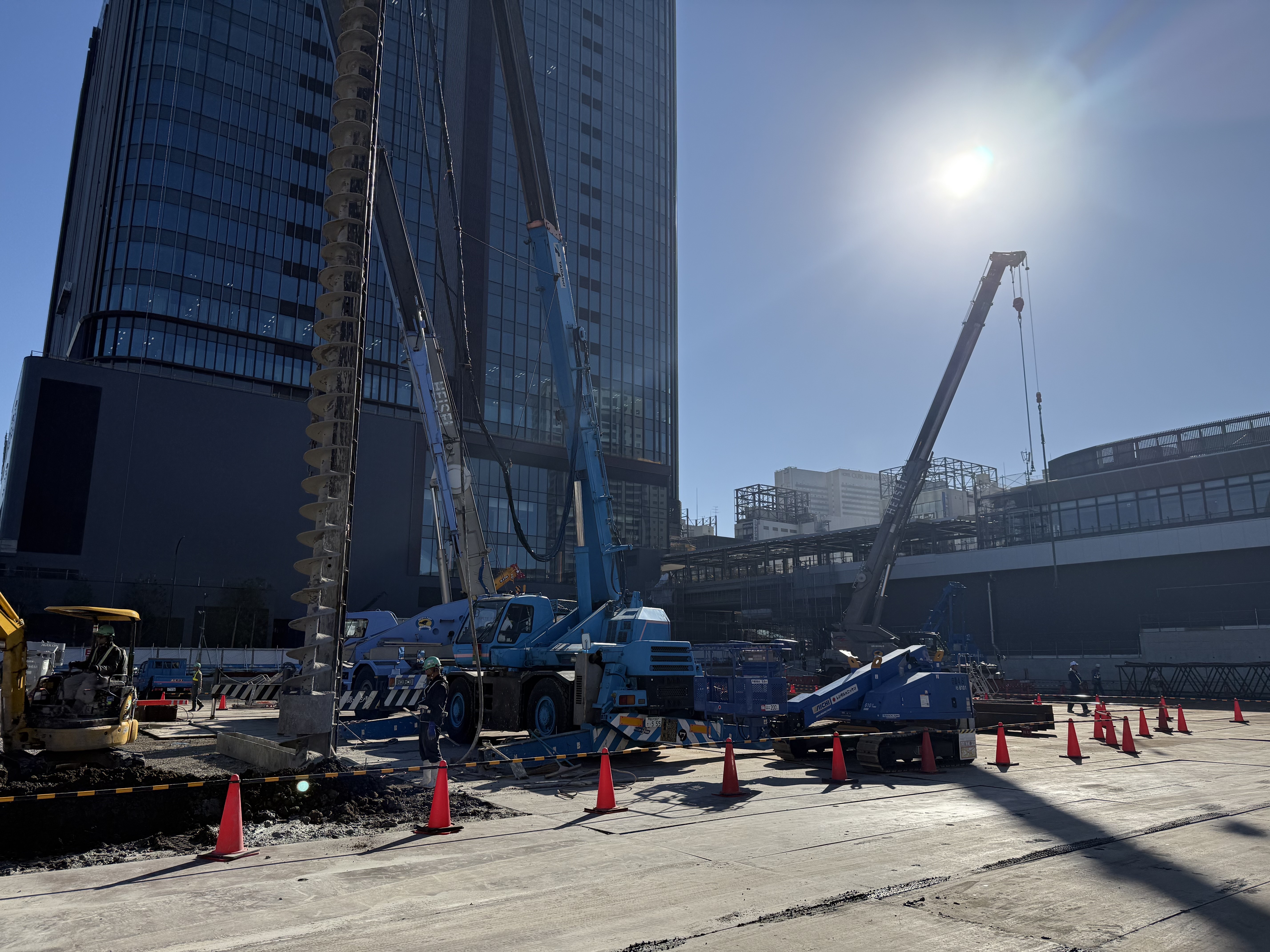

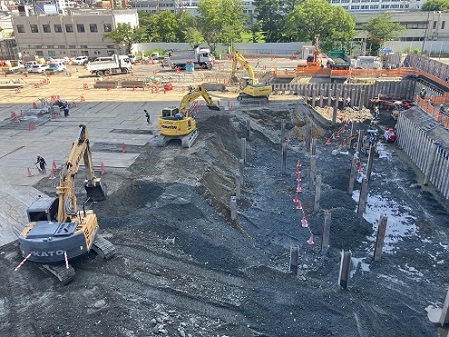

(令和8年7月) (令和8年7月)
過去の工事状況はこちらから
工事請負契約
品川区新総合庁舎整備工事及び関連工事について、令和7年9月30日に区議会の議決を経て、下記のとおり契約を締結しました。品川区新総合庁舎整備工事

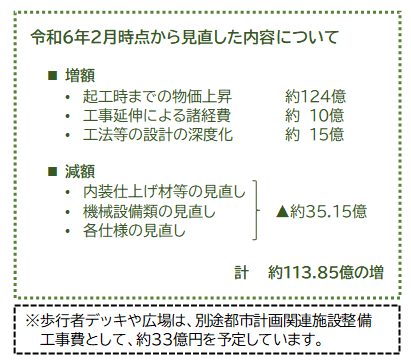

<契約金額> ¥42,583,200,000
<工期> 令和7年10月1日から令和11年6月29日
<請負者> 東急・大本・法月・仲岡・加地建設共同企業体
品川区新総合庁舎整備電気設備工事
<契約金額> ¥11,000,000,000
<工期> 令和7年10月1日から令和11年6月29日
<請負者> 雄電・八千代・サンコー・マスミ建設共同企業体
品川区新総合庁舎整備機械設備工事
<契約金額> ¥14,993,000,000
<工期> 令和7年10月1日から令和11年6月29日
<請負者> 大成温・横河・東海管・三橋建設共同企業体
